Thời gian hoàn vốn là gì? 4 phương pháp tính chi tiết
Ngày đăng: 22/05/2025
Phương pháp tính thời gian hoàn vốn là công cụ thiết yếu mà mọi nhà quản lý và nhà đầu tư cần nắm vững để thẩm định dự án một cách thông minh. Việc áp dụng phương pháp này giúp nhà quản trị so sánh và đánh giá các cơ hội đầu tư cũng như tiềm năng sinh lời của từng dự án, từ đó đưa ra quyết định chính xác và giảm thiểu rủi ro. Nhằm hỗ trợ doanh nghiệp xây dựng chiến lược đầu tư hiệu quả, Bí Quyết Quản Trị Sản Xuất sẽ giới thiệu công thức tính thời gian hoàn vốn cùng các ví dụ thực tiễn trong bài viết dưới đây.
Thời gian hoàn vốn là gì? Tại sao cần phải tính toán thời gian hoàn vốn?
Thời gian hoàn vốn (PP) là khoảng thời gian cần thiết để một dự án thu hồi được toàn bộ chi phí đầu tư ban đầu. Nói cách khác, đây là thời điểm mà doanh thu thuần từ dự án vừa đủ để bù đắp cho số vốn đã bỏ ra, tức là đạt đến điểm hòa vốn.
Về mặt nguyên tắc, một dự án chỉ nên được triển khai nếu thời gian hoàn vốn nhỏ hơn hoặc bằng ngưỡng thời gian hoàn vốn chấp nhận được theo tiêu chuẩn của doanh nghiệp. Những dự án có thời gian hoàn vốn càng ngắn thường được đánh giá là có tính thanh khoản cao, ít rủi ro hơn và dễ thu hút nhà đầu tư.
Trong thực tiễn, thời gian hoàn vốn là một trong những chỉ số tài chính phổ biến được sử dụng trong quá trình thẩm định và quản lý dự án. Công cụ này hỗ trợ các nhà quản lý và nhà đầu tư trong ba khía cạnh chính:
-
Đánh giá rủi ro dự án: Việc xác định thời gian hoàn vốn giúp nhận diện mức độ rủi ro liên quan đến việc đầu tư. Dự án có thời gian hoàn vốn càng dài thì dòng tiền bị “đóng băng” càng lâu, làm giảm khả năng tái đầu tư và gia tăng nguy cơ tài chính trong môi trường kinh doanh biến động. Ngược lại, thời gian hoàn vốn ngắn phản ánh tính thanh khoản cao và khả năng ứng phó linh hoạt với các rủi ro tiềm ẩn.
-
Lựa chọn dự án đầu tư tối ưu: Chỉ số PP cung cấp cơ sở so sánh nhanh giữa các phương án đầu tư khác nhau. Dựa vào đó, doanh nghiệp có thể ưu tiên lựa chọn những dự án mang lại hiệu quả thu hồi vốn nhanh, góp phần nâng cao lợi tức đầu tư (ROI).
-
Hỗ trợ lập kế hoạch tài chính: Việc tính toán thời gian hoàn vốn còn giúp nhà quản lý xây dựng kế hoạch phân bổ nguồn lực một cách hợp lý, từ đó đảm bảo tính khả thi và hiệu quả trong triển khai dự án.

Xem thêm: RFID là gì? Nguyên lý hoạt động công nghệ nhận diện tự động
4 phương pháp tính thời gian hoàn vốn của dự án
Cách tính thời gian hoàn vốn không có chiết khấu
Trường hợp 1: Dự án đầu tư có dòng tiền ổn định
Trong trường hợp dự án đầu tư mang lại dòng tiền ổn định hàng năm, thời gian hoàn vốn của dự án có thể được xác định theo công thức sau:

Ví dụ minh họa về cách tính thời gian hoàn vốn
Giả sử một công ty dự định đầu tư 1.000.000 USD để cải tạo lại thiết bị cũ, với kỳ vọng thu về 250.000 USD doanh thu mỗi năm. Áp dụng công thức tính thời gian hoàn vốn, ta có:
1.000.000 USD ÷ 250.000 USD = 4 năm
Trong khi đó, công ty còn có phương án khác là đầu tư số tiền tương đương 1.000.000 USD để mua thiết bị mới, dự kiến mang lại doanh thu hàng năm là 280.000 USD. Thời gian hoàn vốn cho lựa chọn này sẽ là:
1.000.000 USD ÷ 280.000 USD ≈ 3,57 năm
Nhìn vào kết quả, phương án mua thiết bị mới có thời gian hoàn vốn ngắn hơn, cho thấy khả năng thu hồi vốn nhanh hơn. Do đó, đây có thể là lựa chọn tối ưu hơn cho công ty khi cân nhắc giữa hai phương án đầu tư.
Trường hợp 2: Dự án đầu tư có dòng tiền thay đổi theo thời gian
Khi dự án tạo ra dòng tiền thu nhập không đều theo từng năm, việc tính thời gian hoàn vốn của dự án cần được thực hiện theo quy trình cụ thể như sau:
-
Bước 1: Xác định dòng tiền tích lũy cho mỗi năm bằng cách cộng dồn khoản đầu tư ban đầu với các khoản thu nhập từ dự án phát sinh qua từng năm.
-
Bước 2: Tiếp tục cộng dồn dòng tiền tích lũy hàng năm và dừng lại tại năm đầu tiên mà dòng tiền tích lũy trở nên dương. Năm này đánh dấu thời điểm dự án bắt đầu thu hồi được vốn đầu tư ban đầu. Từ đó, thời gian hoàn vốn sẽ được tính toán dựa trên công thức phù hợp để xác định chính xác khoảng thời gian hoàn vốn.
Công thức:

Ví dụ minh họa tính thời gian hoàn vốn cho dự án với dòng tiền không ổn định
Một công ty đang cân nhắc đầu tư 550.000 USD để xây dựng nhà xưởng, với dòng tiền dự kiến qua các năm như sau:
|
Năm 1 |
Năm 2 |
Năm 3 |
Năm 4 |
Năm 5 |
|
75.000 USD |
140.000 USD |
200.000 USD |
110.000 USD |
60.000 USD |
Tiếp theo, ta tính dòng tiền tích lũy hàng năm bằng cách cộng dồn số tiền đầu tư ban đầu với dòng tiền thu về từng năm:
-
Năm 0: -550.000 USD (vốn đầu tư ban đầu
-
Năm 1: -550.000 + 75.000 = -475.000 USD
-
Năm 2: -475.000 + 140.000 = -335.000 USD
-
Năm 3: -335.000 + 200.000 = -135.000 USD
-
Năm 4: -135.000 + 110.000 = -25.000 USD
-
Năm 5: -25.000 + 60.000 = 35.000 USD
Dòng tiền tích lũy chuyển sang giá trị dương vào năm thứ 5, tức đây là năm dự án bắt đầu thu hồi vốn. Năm ngay trước đó là năm thứ 4, khi dòng tiền vẫn còn âm.
Áp dụng công thức tính thời gian hoàn vốn với phần dòng tiền chưa hoàn lại vào cuối năm 4, ta có:
Thời gian hoàn vốn = 4 + (25.000 ÷ 60.000) = 4,42 năm
Như vậy, thời gian hoàn vốn của dự án này là khoảng 4,42 năm.
Xem thêm: PLC là gì? Hệ thống điều khiển tự động hóa phổ biến
Cách tính thời gian hoàn vốn chiết khấu (DPP)
Thời gian hoàn vốn có chiết khấu là phương pháp xác định khoảng thời gian cần thiết để thu hồi vốn đầu tư ban đầu, đồng thời tính đến yếu tố giá trị hiện tại của các dòng tiền trong tương lai.
Quy trình tính thời gian hoàn vốn có chiết khấu gồm hai bước chính:
-

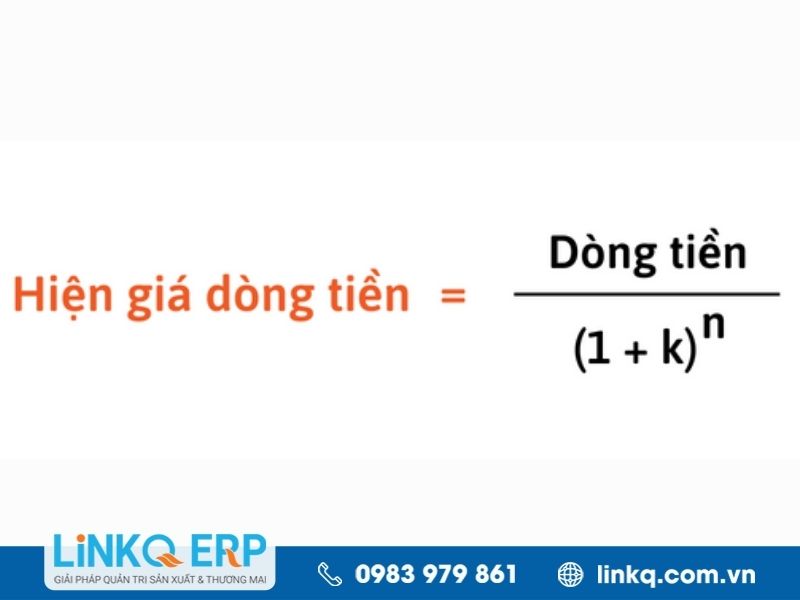

Bước 1: Chiết khấu tất cả các dòng tiền dự kiến sẽ nhận được trong tương lai về giá trị hiện tại bằng cách áp dụng công thức chiết khấu phù hợp, nhằm phản ánh đúng giá trị thời gian của tiền.
Công thức:

Trong đó:
k = % chiết khấu
n = khoảng thời gian của dòng tiền
-
Bước 2: Tiếp theo, thực hiện tính thời gian hoàn vốn trên cơ sở các dòng tiền đã được chiết khấu về giá trị hiện tại, tương tự như phương pháp tính thời gian hoàn vốn thông thường. Quá trình này giúp xác định chính xác thời điểm thu hồi vốn đầu tư khi đã xem xét đến ảnh hưởng của giá trị thời gian đối với dòng tiền.
Công thức:

Ví dụ tính thời gian hoàn vốn có chiết khấu
Một dự án đầu tư có dòng tiền dự kiến như sau (đơn vị: 1.000 USD):
|
Năm 0 |
Năm 1 |
Năm 2 |
Năm 3 |
Năm 4 |
|
-1000 |
500 |
400 |
300 |
100 |
Với lãi suất chiết khấu được xác định là 10%, ta tiến hành chiết khấu các dòng tiền tương ứng về giá trị hiện tại theo bảng sau:
|
Năm 0 |
Năm 1 |
Năm 2 |
Năm 3 |
Năm 4 |
|
-1000 |
454,55 |
330,56 |
225,39 |
68,30 |
Tiếp theo, cộng dồn các dòng tiền chiết khấu theo từng năm để xác định thời điểm hoàn vốn. Dự án bắt đầu thu hồi vốn vào năm thứ 3. Vì vậy, năm trước thời gian hoàn vốn là năm 2.
Áp dụng công thức tính thời gian hoàn vốn có chiết khấu (DPP):
DPP = 2 + 214,89/225,39 = 2,95 năm
Như vậy, thời gian hoàn vốn của dự án này là khoảng 2,95 năm.
Cách tính thời gian hoàn vốn theo tháng
Đối với các dự án đầu tư có quy mô nhỏ và vòng đời ngắn, thường được tính theo tháng, phương pháp tính thời gian hoàn vốn theo tháng là lựa chọn phù hợp. Một trong những chỉ số phổ biến trong trường hợp này là thời gian hoàn vốn CAC (Customer Acquisition Cost Payback Period) - tức khoảng thời gian cần thiết để thu hồi chi phí đã bỏ ra nhằm thu hút một khách hàng mới.
Chỉ số này được ứng dụng rộng rãi trong lĩnh vực marketing và các mô hình kinh doanh lấy khách hàng làm trung tâm, giúp doanh nghiệp đánh giá hiệu quả chiến lược tiếp thị cũng như khả năng sinh lời từ khách hàng mới. Đây cũng là một chỉ số quan trọng được nhiều nhà đầu tư quan tâm khi xem xét tiềm năng tăng trưởng và khả năng mở rộng của một doanh nghiệp.
Công thức:

Ví dụ minh họa: Nếu doanh nghiệp chi 200 USD để có được một khách hàng, và khách hàng này mang lại doanh thu định kỳ 20 USD mỗi tháng, thì thời gian hoàn vốn sẽ là: 200 USD / 20 USD = 10 tháng
Tuy nhiên, nếu khách hàng rời bỏ dịch vụ trước thời điểm này, khoản đầu tư ban đầu sẽ không được hoàn lại, dẫn đến việc không tạo ra lợi nhuận. Do đó, chỉ số CAC Payback không chỉ cho thấy tốc độ thu hồi vốn, mà còn phản ánh mức độ trung thành và giá trị lâu dài của khách hàng.
Thông thường, một doanh nghiệp được đánh giá là có hiệu quả nếu thời gian hoàn vốn CAC nằm trong khoảng từ 5 đến 12 tháng. Thời gian càng ngắn thì khả năng thu lợi nhuận từ khách hàng càng cao, đồng nghĩa với việc doanh nghiệp đang vận hành hiệu quả và có tiềm năng tăng trưởng tốt hơn.
Xem thêm: Agile Project Management là gì? Quy trình và ưu điểm
Lưu ý khi áp dụng phép tính thời gian hoàn vốn
Ưu điểm và hạn chế của phép tính thời gian hoàn vốn
-
Ưu điểm của phương pháp tính thời gian hoàn vốn
Phương pháp tính thời gian hoàn vốn được đánh giá là dễ áp dụng và linh hoạt, phù hợp với nhiều loại hình doanh nghiệp, đặc biệt là các doanh nghiệp vừa và nhỏ hoặc nhà đầu tư cá nhân. Nhờ cách tính đơn giản, không đòi hỏi kiến thức tài chính chuyên sâu, phương pháp này giúp người dùng nhanh chóng ước lượng được hiệu quả đầu tư của một dự án.
Một điểm mạnh khác là khả năng cung cấp cái nhìn rõ ràng về thời điểm thu hồi vốn ban đầu. Điều này giúp doanh nghiệp chủ động hơn trong việc lập kế hoạch tài chính, đảm bảo dòng tiền ổn định và kiểm soát được các giai đoạn đầu tư rủi ro cao.
Ngoài ra, vì là một chỉ số trực quan và dễ hiểu, thời gian hoàn vốn hỗ trợ doanh nghiệp đưa ra quyết định nhanh chóng, đặc biệt hữu ích khi cần so sánh nhiều phương án đầu tư mà không phải thực hiện các phép tính phức tạp như NPV hay IRR.
Trong môi trường kinh doanh nhiều biến động như lĩnh vực công nghệ hay thương mại điện tử, phương pháp này càng phát huy hiệu quả. Việc xác định nhanh thời gian hoàn vốn giúp doanh nghiệp giới hạn rủi ro và linh hoạt thích nghi khi thị trường thay đổi đột ngột.

-
Những hạn chế cần lưu ý khi sử dụng phương pháp thời gian hoàn vốn
Dù thời gian hoàn vốn là một công cụ đánh giá đơn giản và trực quan, nhưng phương pháp này cũng tồn tại nhiều hạn chế cần cân nhắc cẩn thận trước khi ra quyết định đầu tư.
Thứ nhất, phương pháp này không tính đến yếu tố giá trị thời gian của tiền - một nguyên tắc cơ bản trong tài chính. Tiền ở hiện tại có giá trị cao hơn tiền trong tương lai, nhưng cách tính thời gian hoàn vốn truyền thống lại bỏ qua yếu tố này, dẫn đến khả năng đánh giá sai lệch về hiệu quả thực sự của dự án.
Thứ hai, chỉ số thời gian hoàn vốn không phản ánh lợi nhuận sau khi hoàn vốn. Một dự án có thể hoàn vốn nhanh nhưng tạo ra lợi nhuận thấp về lâu dài, trong khi một dự án khác có thời gian hoàn vốn dài hơn lại mang lại giá trị tài chính vượt trội. Việc chỉ tập trung vào giai đoạn thu hồi vốn sẽ khiến doanh nghiệp bỏ qua tiềm năng lợi nhuận dài hạn.
Thứ ba, phương pháp này cũng không xem xét các dòng tiền phát sinh sau mốc hoàn vốn. Điều này dễ khiến nhà đầu tư bỏ lỡ các dự án có dòng tiền dương ổn định và giá trị kinh tế cao trong giai đoạn sau.
Cuối cùng, thời gian hoàn vốn không phải là công cụ phù hợp để đánh giá các dự án quy mô lớn và dài hạn như bất động sản, cơ sở hạ tầng hay sản xuất công nghiệp. Những dự án này thường cần thời gian dài để thu hồi vốn nhưng lại mang lại lợi nhuận bền vững và ổn định trong tương lai. Nếu chỉ dựa vào chỉ số hoàn vốn, doanh nghiệp có thể đánh mất những cơ hội đầu tư giá trị.

Một số lưu ý cần nắm khi tính thời gian hoàn vốn
Khi đánh giá một dự án đầu tư, thời gian hoàn vốn là một chỉ tiêu quan trọng phản ánh khả năng thu hồi vốn ban đầu. Thời gian này càng ngắn thì tính thanh khoản của dự án càng cao, đồng nghĩa với việc rủi ro tài chính cũng giảm đi đáng kể. Tuy nhiên, việc chỉ chú trọng vào thời gian hoàn vốn ngắn nhất có thể sẽ dẫn đến cái nhìn phiến diện nếu không đặt trong bối cảnh cụ thể của từng loại dự án.
Chẳng hạn, một dự án cải tạo cơ sở hạ tầng hiện hữu có thể hoàn vốn chỉ trong vòng 5 năm hoặc ngắn hơn, trong khi một dự án quy mô lớn như xây dựng cầu đường thường cần đến vài chục năm mới có thể thu hồi vốn. Do đó, cần xem xét thời gian hoàn vốn một cách linh hoạt và phù hợp với đặc thù ngành nghề, quy mô đầu tư và mục tiêu dài hạn.
Để có cái nhìn toàn diện hơn về hiệu quả của dự án, các nhà quản lý không nên chỉ dựa vào thời gian hoàn vốn mà còn cần kết hợp với các chỉ số tài chính như NPV (Giá trị hiện tại ròng), IRR (Tỷ suất hoàn vốn nội bộ) và MIRR (Tỷ suất hoàn vốn nội bộ hiệu chỉnh). Những chỉ số này giúp đánh giá chính xác hơn về lợi ích kinh tế, giá trị tạo ra trong dài hạn và khả năng sinh lời của dự án, đồng thời bù đắp được những hạn chế của phương pháp tính thời gian hoàn vốn truyền thống.

Xem thêm: Just In Time là gì? Phương pháp tinh gọn cho doanh nghiệp
Kết hợp phép tính thời gian hoàn vốn với các chỉ tiêu tài chính khác để đánh giá dự án đầu tư
Giá trị hiện tại ròng (NPV)
Giá trị hiện tại ròng (NPV) là tổng giá trị hiện tại của tất cả các dòng tiền dự kiến thu được trong tương lai, được chiết khấu về thời điểm hiện tại theo một tỷ lệ lãi suất xác định, sau đó trừ đi khoản đầu tư ban đầu của dự án.
Công thức:

Trong đó:
CF = dòng tiền
t = khoảng thời gian dự án
k = chi phí sử dụng vốn
I = chi phí đầu tư ban đầu
Chỉ số NPV thường được áp dụng trong việc lập kế hoạch đầu tư và quản lý ngân sách vốn nhằm đánh giá khả năng sinh lợi của một dự án hoặc khoản đầu tư tiềm năng. NPV phản ánh giá trị gia tăng mà khoản đầu tư mang lại, đồng thời tính đến ảnh hưởng của giá trị thời gian đối với tiền tệ.
Tỷ suất hoàn vốn nội bộ (IRR)
Tỷ suất hoàn vốn nội bộ (IRR) là một chỉ số quan trọng trong việc thẩm định dự án, dùng để đánh giá mức độ sinh lời của các khoản đầu tư tiềm năng. IRR được xác định là tỷ lệ chiết khấu tại đó giá trị hiện tại ròng (NPV) của toàn bộ các dòng tiền dự kiến từ dự án bằng 0.
Công thức:

Trong đó:
CF = dòng tiền
t = khoảng thời gian dự án
IRR = tỷ suất hoàn vốn
I = chi phí đầu tư ban đầu
Chỉ số IRR phản ánh chính xác khả năng sinh lời của dự án và chỉ bị ảnh hưởng khi có sự thay đổi về các yếu tố nội tại, cụ thể là sự biến động trong các dòng tiền của dự án.
Tỷ suất nội hoàn điều chỉnh (MIRR)
Tỷ suất hoàn vốn nội bộ điều chỉnh (MIRR) dựa trên giả định rằng các dòng tiền dương sinh ra trong quá trình thực hiện dự án được tái đầu tư với mức lãi suất tương ứng với chi phí vốn của doanh nghiệp. Trong khi đó, phương pháp IRR truyền thống lại giả định rằng dòng tiền này được tái đầu tư với tỷ lệ bằng chính IRR. Vì vậy, MIRR được coi là chỉ số phản ánh chính xác hơn chi phí vốn và lợi nhuận thực tế của dự án.

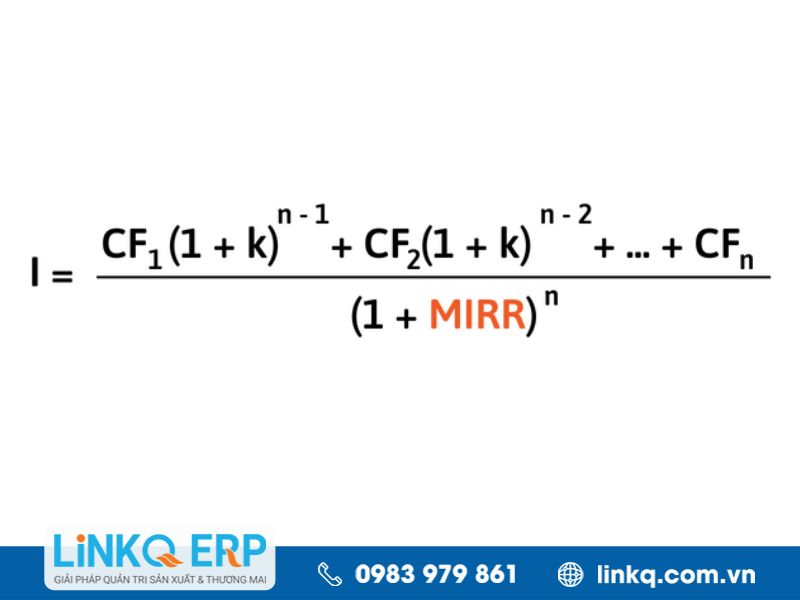

Công thức:

Trong đó:
CF = dòng tiền
MIRR = tỷ suất nội hoàn điều chỉnh
k = chi phí sử dụng vốn
n = năm thực hiện dự án
Bài viết vừa qua đã giới thiệu đến bạn cách xác định thời gian hoàn vốn - một chỉ số quan trọng trong việc đánh giá hiệu quả đầu tư của dự án. Bên cạnh đó, Bí Quyết Quản Trị Sản Xuất cũng đề cập đến các giải pháp công nghệ hiện đại nhằm tối ưu hóa quy trình quản lý dự án, giúp doanh nghiệp tiết kiệm chi phí, rút ngắn thời gian triển khai và nâng cao năng suất làm việc.
>>>Có thể bạn quan tâm:
Để nhận được DEMO VÀ TƯ VẤN MIỄN PHÍ phần mềm ERP, mời bạn đăng ký theo thông tin sau:
Tin khác:
- Phần mềm ERP sản xuất
- Phần mềm Quản lý kho sản xuất
- Phần mềm Tính giá thành sản xuất
- Phần mềm Lập kế hoạch sản xuất
- Phần mềm kế toán sản xuất
- Phần mềm Quản lý nhân sự sản xuất
- Giải pháp ERP khởi đầu cho chuyển đổi trong ngành cơ khí
- Sự khác biệt giữa Phần mềm Customize với Phần mềm Đóng gói
- Quy trình triển khai LinkQ 7S
- Tính giá thành chăn nuôi heo
